Dirección Nacional de Vialidad

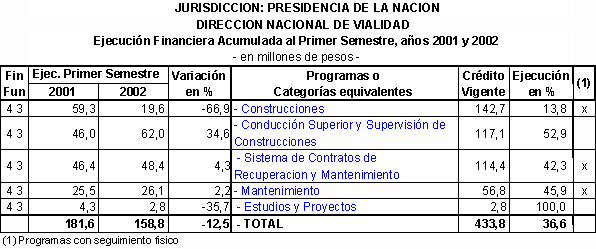

La Dirección Nacional de Vialidad concentra la mayor parte del gasto en los proyectos de inversión (Construcciones, Contratos de Recuperación y Mantenimiento y Mantenimiento propiamente dicho). Respecto a igual período del año anterior, se observa que el gasto en construcciones en sustancialmente inferior; no obstante se espera que para la segunda parte del año 2002 se puedan concretar.
La red vial nacional de 38.632 kilómetros cuenta con distintos sistemas de gestión que la Dirección Nacional de Vialidad ha establecido para su mantenimiento y rehabilitación. Los distintos sistemas obedecen al diferente nivel de tránsito de los tramos de las rutas.

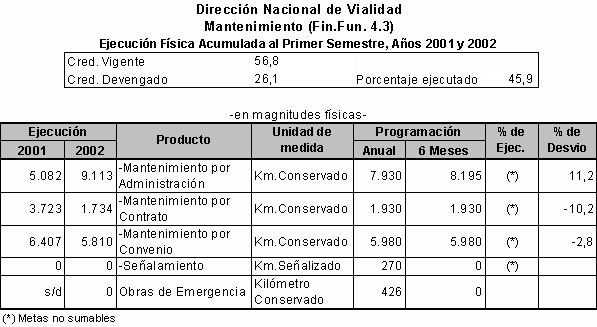

En términos físicos la Dirección Nacional de Vialidad efectúo, en promedio, mantenimiento de rutas en forma directa en 9.113 kilómetros, al finalizar el primer semestre del 2002. Este incremento respecto a períodos anteriores responde a que se mantuvieron los kilómetros de las obras paralizadas o no incorporados a los otros sistemas de gestión.

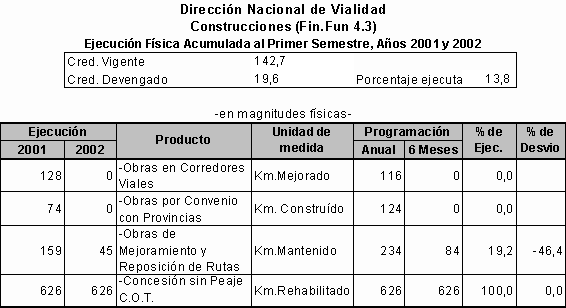

Con referencia a las construcciones, se finalizó el 31 de enero del año 2002, en la provincia de Río Negro la Ruta 23 en el tramo Empalme Ruta Nacional Nº 3 – Valcheta (Sección I) de 45 Km de extensión.

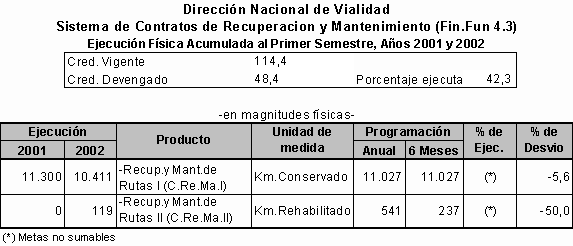

Los proyectos correspondientes a Contratos de Recuperación y Mantenimiento (C.Re.Ma.) comprenden distintas mallas viales. Cada malla abarca tramos de una o varias rutas, divididos en secciones homogéneas en cuanto a características estructurales de tránsito o de calzada. El contratista tiene la responsabilidad de ejecutar, durante el primer año del plazo de la obra las tareas de recuperación necesarias para dotar a dichos tramos de estándares preestablecidos. Posteriormente, en el resto de la duración del contrato, se efectúan todas las tareas de conservación necesarias para el mantenimiento de las condiciones iniciales. Estos proyectos se encuentran en ejecución, y al cierre del primer semestre del 2002 alcanzaron a 10.441 kilómetros, en promedio. La menor cantidad de kilómetros, bajo este sistema, respecto a lo programado inicialmente obedece a obras paralizadas (Malla 107-Chubut, Malla 406-Salta-Jujuy, Malla 204-Córdoba, Malla 303-La Rioja, Malla 209A-Santa Fe, Malla 508-Chaco).Por su parte, en el segundo trimestre se paralizaron las obras del C.Re.Ma. II (Malla 314-San Luis, Malla 409A -Tucumán). Para el cuarto trimestre del año se espera continuar con dichas obras; asimismo se comenzarán obras en 1.217 kilómetros bajo este sistema (C.Re.Ma. II).
